В Туркестанской области реализуется один из ключевых энергетических проектов страны — строительство маневренной электростанции мощностью 1000 МВт на базе парогазовой установки.
Проект направлен на повышение надёжности энергосистемы Казахстана и обеспечение стабильного электроснабжения южных регионов.
АО «Имсталькон» принимает участие в реализации проекта, выполняя работы по производству и монтажу металлоконструкций. Специалисты компании задействованы в создании конструктивной основы объекта, обеспечивая точность, надёжность и соответствие высоким требованиям промышленного строительства.
Площадка строительства включает порядка 80 зданий и сооружений промышленного и инфраструктурного назначения.
Реализация проекта предусмотрена в несколько этапов: строительство ведётся четырьмя пусковыми комплексами в период 2024–2027 годов.
Электростанция будет работать в маневренном круглосуточном режиме с выработкой электроэнергии в парогазовом цикле. Подключение объекта к энергосистеме предусмотрено через ОРУ-500 кВ и ОРУ-220 кВ.
Проект усиливает энергетическую инфраструктуру региона и повышает устойчивость электроснабжения потребителей.
В составе объекта предусмотрено порядка 80 зданий и сооружений промышленного и инфраструктурного назначения.
Монтаж металлоконструкций выполняется в составе общего строительного графика с другими участниками проекта.

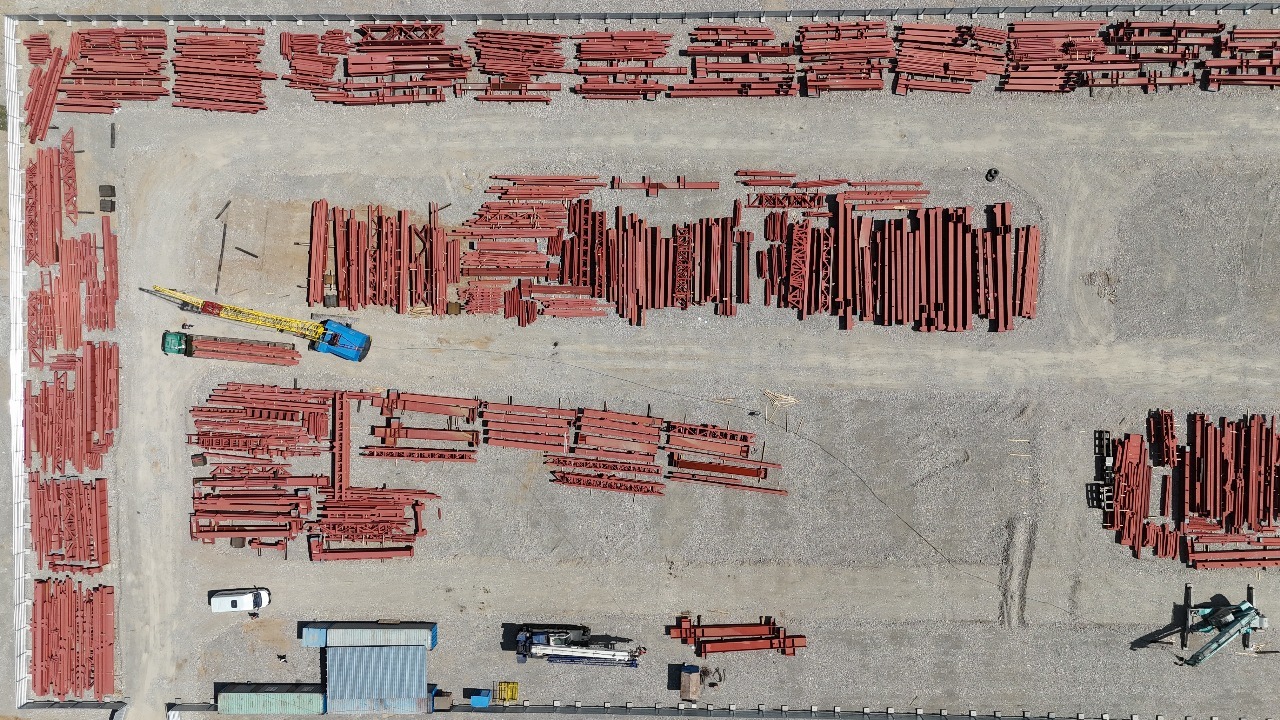

Изготовление конструкций для строительства маневренной электростанции мощностью 1000 МВт.
Монтаж каркасов зданий и сооружений основного комплекса электростанции.
Монтаж технологических металлоконструкций, необходимых для размещения оборудования и инженерных систем.
Устройство площадок обслуживания, лестниц и ограждений на промышленной площадке.
Строительство ПГУ — это комплексный промышленный проект, где металлоконструкции являются основой для размещения технологического оборудования, инженерных систем и элементов энергетической инфраструктуры.
Состав строительной площадки
около 80Общий запланированный объём металлоконструкций
11 300 тМонтаж металлоконструкций по Блокам 1, 4/5 и 6
4694,697 тВыполненный объём по Блокам 1 и 6

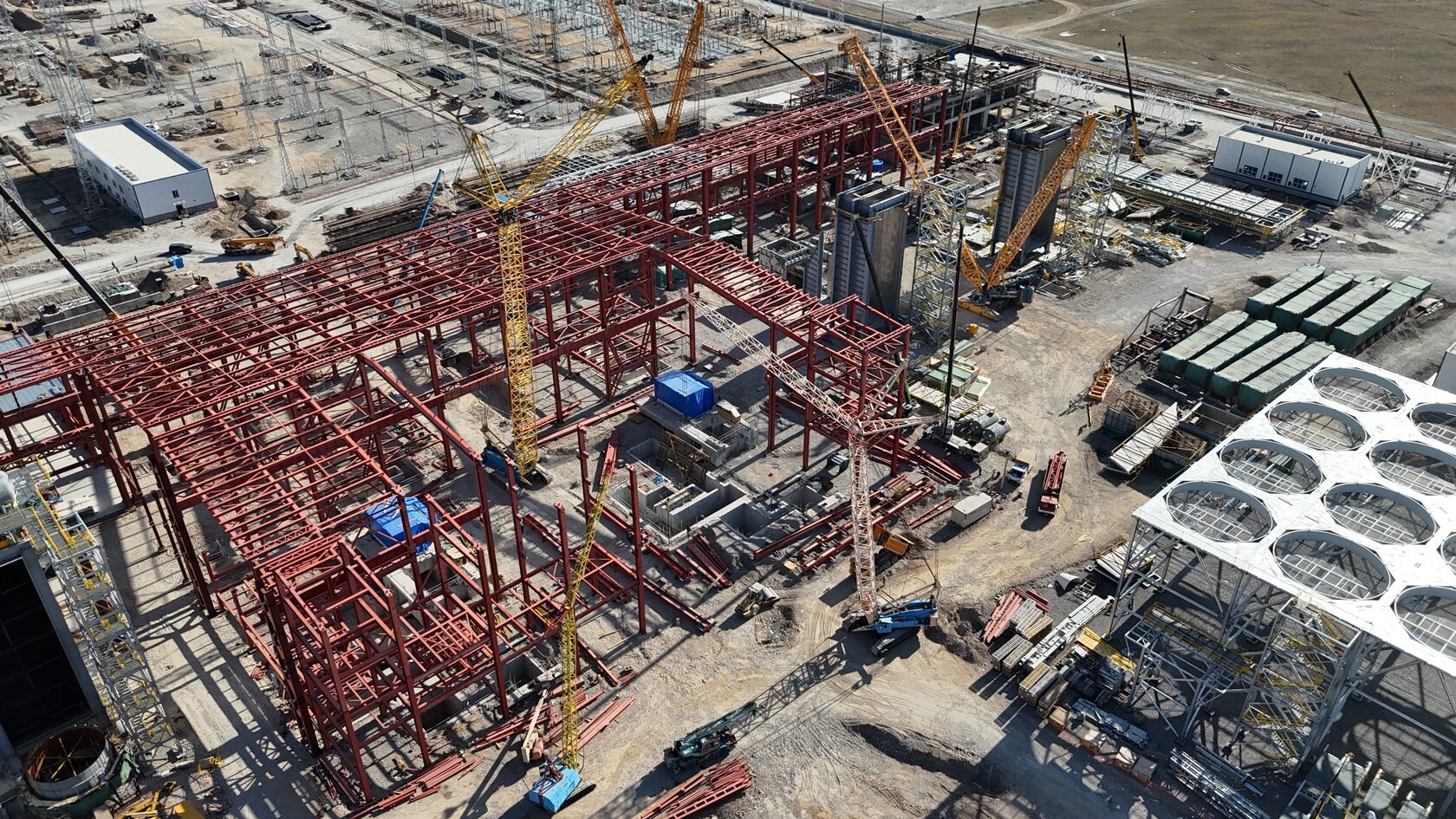

5376 м²На площадке продолжаются работы по монтажу металлоконструкций. В настоящее время ведётся оформление и сдача смонтированных металлоконструкций по Блоку 6 и Блоку 1, а также выполняется монтаж профилированного листа.
По Блоку 4/5 производится монтаж металлоконструкций с параллельным оформлением узлов, выполнением сварочных работ и работ по протяжке высокопрочных болтовых соединений.
Работы продолжаются несмотря на сложности с доступом к отдельным участкам, стеснённость строительной площадки и выполнение совмещённых работ другими участниками строительного процесса.
Монтаж металлоконструкций
1359,764 тМонтаж профлиста — 2676 м²
Монтаж металлоконструкций
1360 тМонтаж профлиста — 2700 м²
Монтаж металлоконструкций, оформление узлов, сварочные работы и протяжка высокопрочных болтовых соединений.
1974,933 т
